Lead Time

Navigation:  Produção >

Lead Time

Previous pageReturn to chapter overviewNext page

O lead time pode ser controlado junto ao sistema de 3 maneiras distintas:

1. Sequência Operacional do Produto.

2. Grupo Máquina.

3. Setores.

Para definição do lead time, inicialmente o sistema busca a sequência operacional do produto e nela verifica se está definido o lead time das operações. Caso não esteja definido diretamente na sequência operacional, o sistema então busca junto aos grupos de máquinas de todas as máquinas envolvidas na sequência, retornando o somatório destas. Por último, caso não tenha identificado o lead time nos grupos de máquina o sistema então soma o lead time dos setores envolvidos na sequência operacional. Caso não tenha encontrado definição de lead time nos três locais, o sistema entende o lead time como zero.



Lead Time de Produção

leadtime



Para definição do lead time de produção de uma ordem de fabricação, o sistema leva em consideração as datas de início e fim definidas pelo usuário na tela acima. Tendo estas duas datas o sistema busca todas as ordens de fabricação em aberto (fase 0 ou 1.5) com entrega maior ou igual a data de início e menor que 90 dias somados a data final definida. Caso seja definido o Setor e/ou Grupo de Máquina, o sistema também delimitará a capturar ordens de fabricação que passarão pelo setor ou que utilizarão as máquinas do grupo definido.

Exemplo: Datas definidas pelo usuário: 01/05/2016 a 31/05/2016 = Período de Entrega de 01/05/2016 a 29/08/2016.

Após obter todas as ordens de fabricação que atendem aos parâmetros acima, o sistema analisa se a última operação da ordem foi encerrada junto a inspeção de processo. Caso ela tenha sido encerrada a OF não é mais considerada na análise. O mesmo caso se aplica para OF cujo produto não possui sequência operacional.

Atendendo a todas as condições, é realizada então a análise do lead time do produto da ordem de fabricação, utilizando as 3 maneiras já explicadas anteriormente, e assim definindo a partir da data de entrega a quantidade de dias que terá de ser regredida para que o mesmo esteja finalizado na data de entrega estipulada.

Para a correta análise não são considerados como dias úteis de produção os sábados e domingos que ficam dentro do período e os feriados cadastrados junto ao sistema.

Para melhor entendimento do processo, vamos tomar por exemplo a fabricação de uma cadeira. A sequência operacional dela está representada na tabela abaixo:

Operações

Setores

Grupo de Máquinas

010 – Corte

Lead Time: 1 Dia

Preparação

Lead Time: 2 Dias

Cortadeiras

Lead Time: 3 Dias

020 – Lixar

Lead Time: 1 Dia

Preparação

Lead Time: 2 Dias

Lixadeiras

Lead Time: 2 Dia

030 – Montar

Lead Time: 2 Dias

Montagem

Lead Time: 3 Dias

Geral (Furadeira / Parafusadeira)

Lead Time: 2 Dias

040 – Estofamento

Lead Time: 3 Dias

Estofagem

Lead Time: 1 Dia

Geral (Tesoura / Grampeador)

Lead Time: 2 Dias

050 – Embalagem

Lead Time: 1 Dia

Expedição

Lead Time: 1 Dias

Embaladoras

Lead Time: 2 Dias



Através do lead time de cada operação / setor / grupo de máquina podemos definir que o lead time de produção desta cadeira é:



Sequência Operacional

Setores

Grupo de Máquinas

010

1 Dia

2 Dias

3 Dias

020

1 Dia

2 Dias

030

2 Dias

3 Dias

2 Dias

040

3 Dias

1 Dia

050

1 Dia

1 Dia

2 Dias

Total

8 Dias

7 Dias

9 Dias



Simulando uma Ordem de Fabricação com entrega estipulada para o dia 05/05/2016, levando em consideração o lead time pela Sequência Operacional, seu início de fabricação ficaria para o dia 26/04/2015, conforme mostra abaixo.





26/04

27/04

28/04

29/04

30/04

01/05

02/05

03/05

04/05

05/05

010









Sábado

Domingo









020

















030

















040

















050



















Simulando uma Ordem de Fabricação com entrega estipulada para o dia 05/05/2016, levando em consideração o lead time pelos Setores, seu início de fabricação ficaria para o dia 27/04/2015, conforme mostra abaixo.



27/04

28/04

29/04

30/04

01/05

02/05

03/05

04/05

05/05

010







Sábado

Domingo









020











030















040















050

















Simulando uma Ordem de Fabricação com entrega estipulada para o dia 05/05/2016, levando em consideração o lead time pelos Grupos de Máquinas, seu início de fabricação ficaria para o dia 25/04/2015, conforme mostra abaixo.



25/04

26/04

27/04

28/04

29/04

30/04

01/05

02/05

03/05

04/05

05/05

010











Sábado

Domingo









020



















030



















040















050





















Conforme pode ser observado nos casos de Setores e Grupo de Máquinas, ao se repetir o setor ou grupo de máquinas para duas ou mais operações, os tempos não serão somados e sim considerados apenas uma vez em todo o processo.

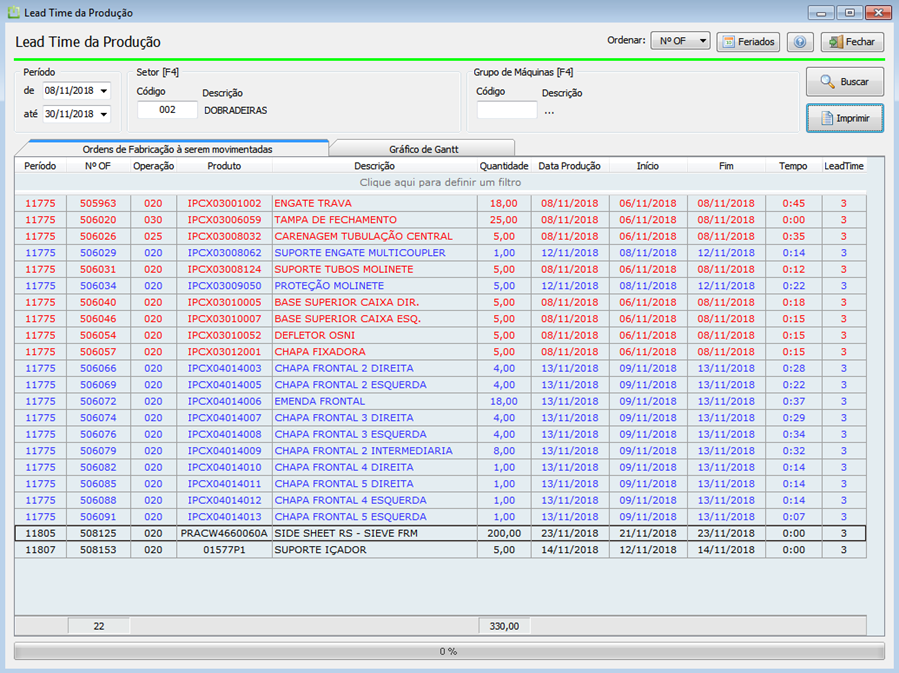

LeadTime Operacao

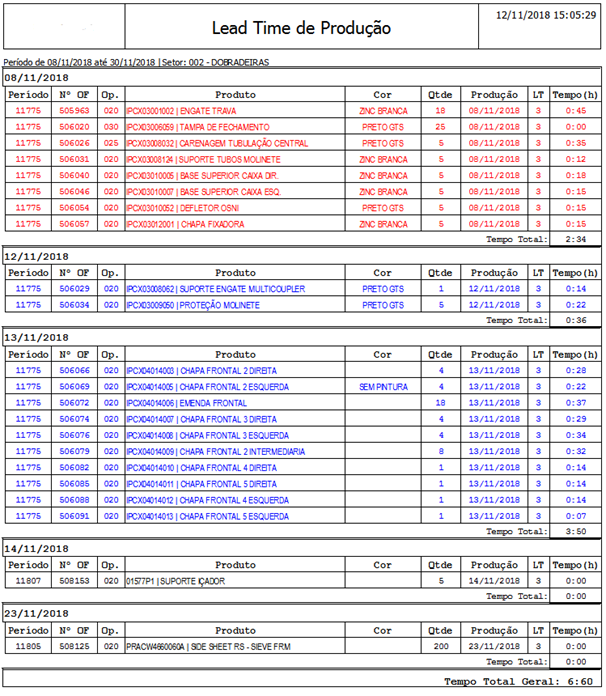

leadtime2

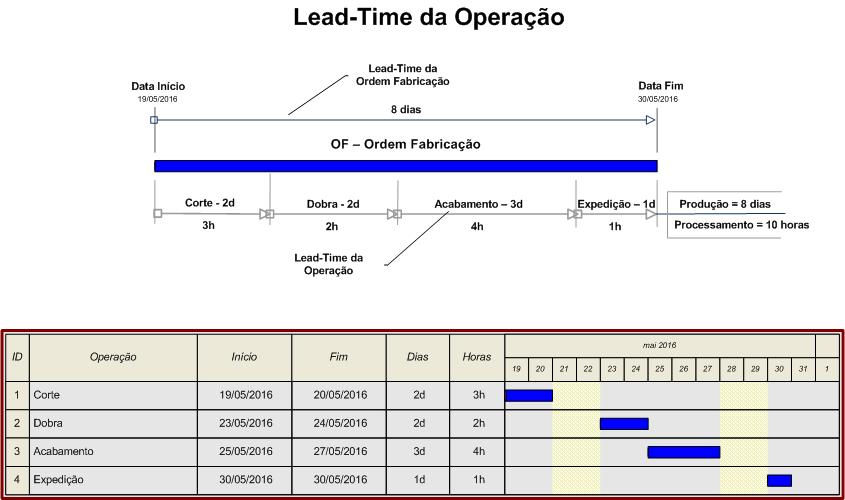

leadtime3
